Công ty TNHH Cách Nhiệt Thịnh Phát hân hạnh gửi đến quý anh chị khách hàng thân thường chi tiết hướng dẫn thi công panel vách, trần panel. Hướng dẫn thi công này đã bao gồm phần chuẩn bị các vật dụng cũng như phụ kiện nhôm đính kèm để hỗ trợ cho việc thi công (từ công trình nhỏ đến công trình lớn).
HƯỚNG DẪN THI CÔNG
Mục lục
Hướng dẫn thi công vách, Trần Panel.
1. CHUẨN BỊ MÁY MÓC HỖ TRỢ THI CÔNG, VẬT TƯ VÀ PHỤ KIỆN.
Danh mục vật tư | Hình ảnh |
Máy khoan bê tông | ![]() |
Máy khoan cầm tay | ![]() |
Máy cắt nhôm | ![]() |
Máy cưa sắt | ![]() |
Dây điện nguồn và chui công nghiệp | ![]() ![]() |
Giàn giáo, xe nâng | ![]() ![]() |
- PANEL thi công
Danh mục vật tư | Hình ảnh | |
PANEL VÁCH TRẦN | PANEL PU | PANEL EPS |
![]() | ![]() |
Danh mục vật tư | Hình ảnh | |
Phụ kiện thi công vách: + U nhôm + V nhôm + Bo mặt trăng + H nối tấm | ![]() | ![]() |
![]() | ![]() | |
Phụ kiện thi công trần: + T nhôm + Cáp, tăng đơ + Bu lông dù + Ốc xiết cáp
| ![]() | ![]() |
![]() | ![]() | |
Vật tư phụ thi công: + Silicone A500 + Rive + Tắc kê + Vít | ![]() | ![]() |
![]() | ![]() |
2. TIẾN HÀNH THI CÔNG VÁCH.
- Bước 1: Chuẩn bị mặt bằng, xác định các vị trí đi chân vách
- Bước 2: Cố định U đi chân vách lên mặt sàn bằng tắc kê

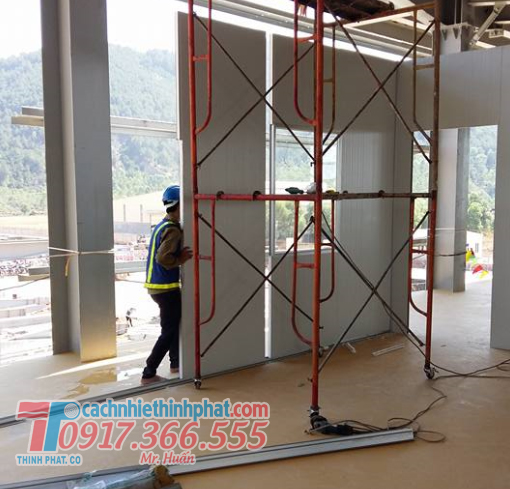

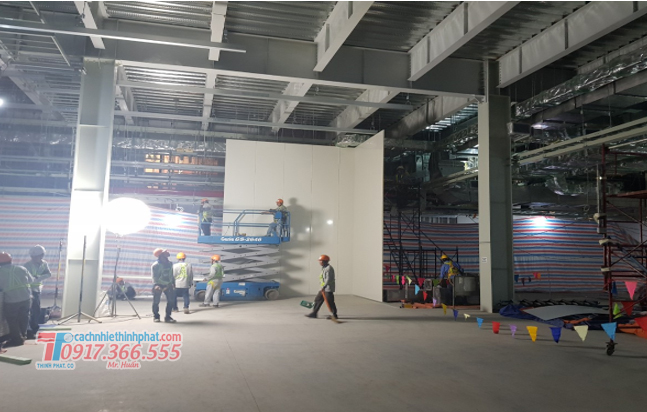

- Bước 3: Dựng vách lên theo vị trí chân U nhôm đã gắn
- Bước 4: Hoàn thiện vách:
- Bước 4.1: Bổ sung phụ kiện cho các góc liên kết và gắn Rive.

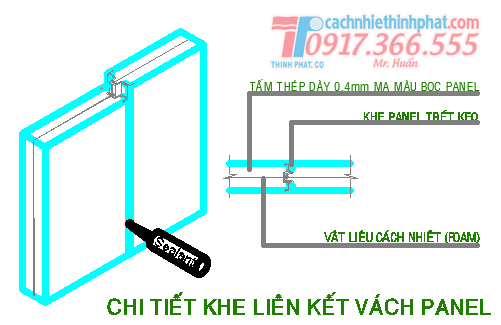

- Bước 4.2: Bổ sung silicone cho các vị trí liên kết, vị trí tấm ghép vào nhau.
- Bước 4.3: Tiến hành hoàn thiện khu vực mở lỗ, làm cửa.
- Bước 4.4: Xác định và tiến hành bo các cột hiện hữu nằm trong khu vực Panel.
3. TIẾN HÀNH THI CÔNG TRẦN.

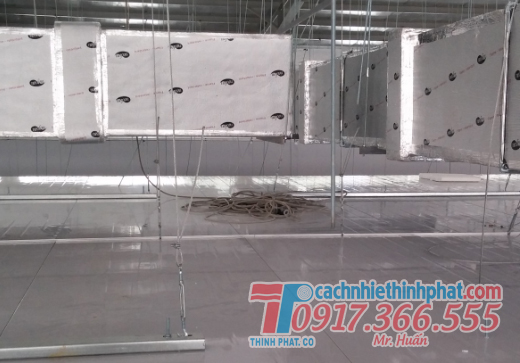

- Bước 1: Xác định vị trí treo trần, tiến hành treo cáp và các phụ kiện thi công trần.

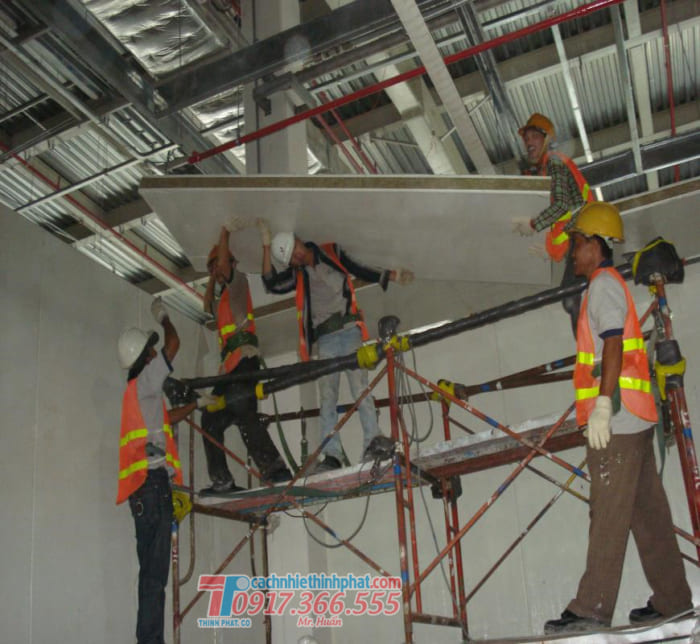

- Bước 2: Tiến hành treo trần theo vị trí T nhôm đã treo trước đó
- Bước 3: Tiến hành hoàn thiện trần:
- Bước 3.1: Support bu-lông dù cho các tấm trần dài.
- Bước 3.2: Cố định tấm trần.
- Bước 3.3: Bơm silicone tại các vị trí ghép tấm.
- Bước 3.4: Bổ sung phụ kiện tại các liên kết giữa tấm trần và vách tường.

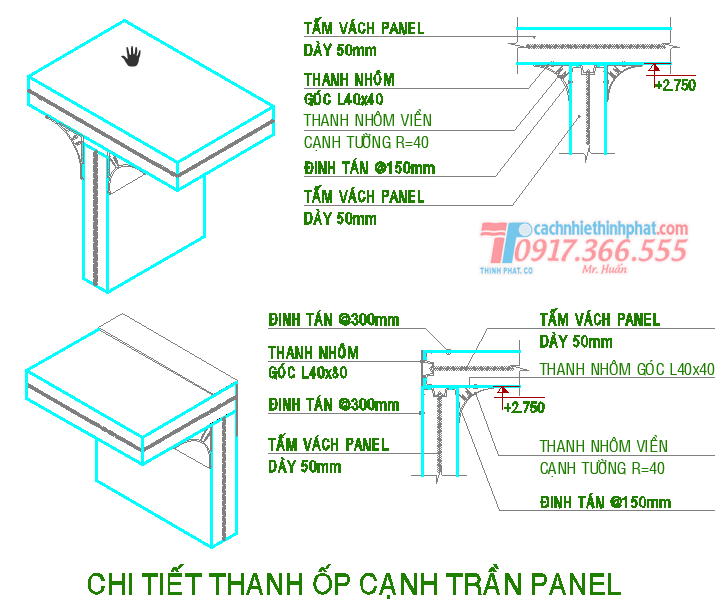

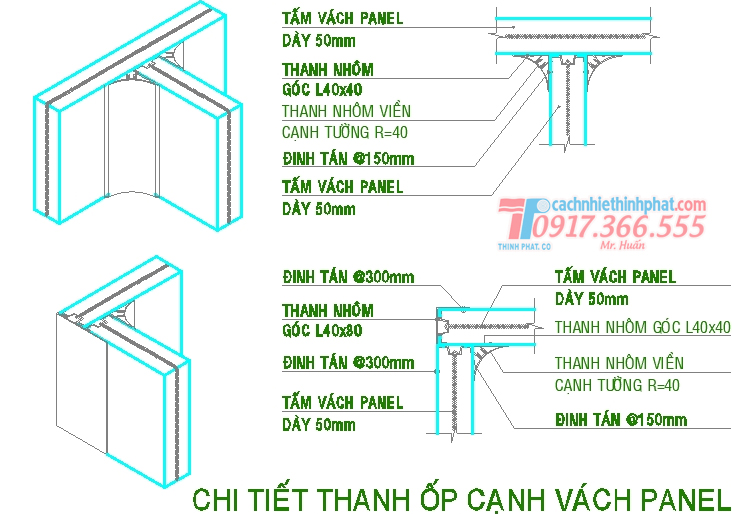

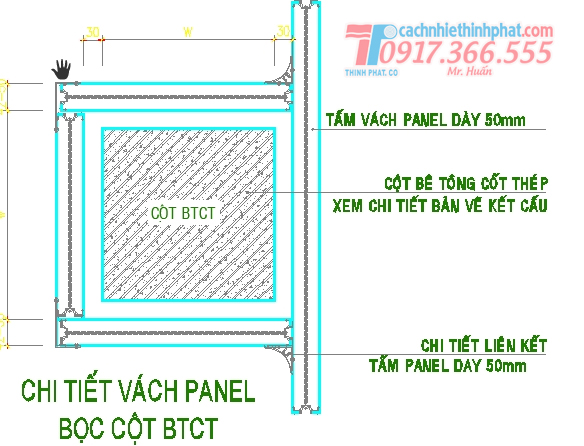

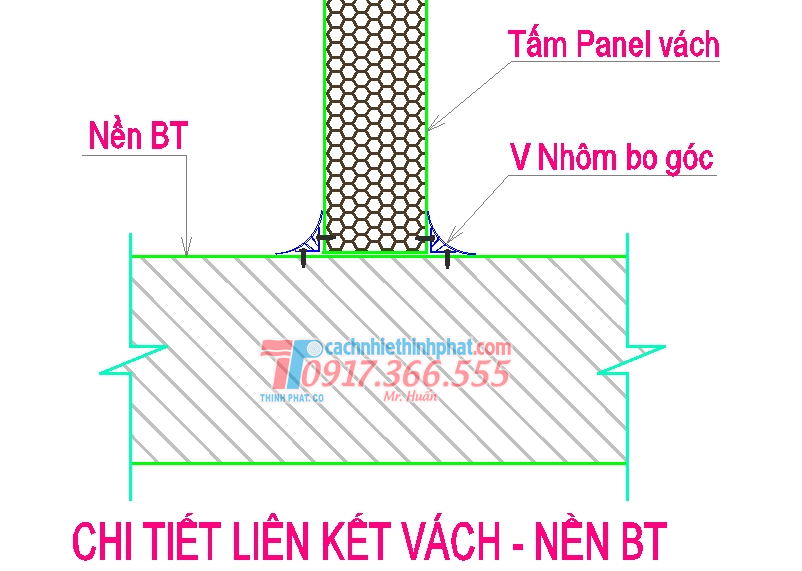

4. MỘT SỐ LIÊN KẾT THƯỜNG GẶP TRONG THI CÔNG TRẦN VÁCH.
HƯỚNG DẪN THI CÔNG MÁI
CHUẨN BỊ MÁY MÓC VẬT TƯ THI CÔNG MÁI
DANH MỤC | HÌNH ẢNH | |
Dây đai an toàn, thi công trên cao Xe nâng | ![]() | |
Máy bắn vít, Vít | ![]() ![]() | |
Máy cắt sắt | ![]() | |
Mái cách nhiệt | ![]() | ![]() |

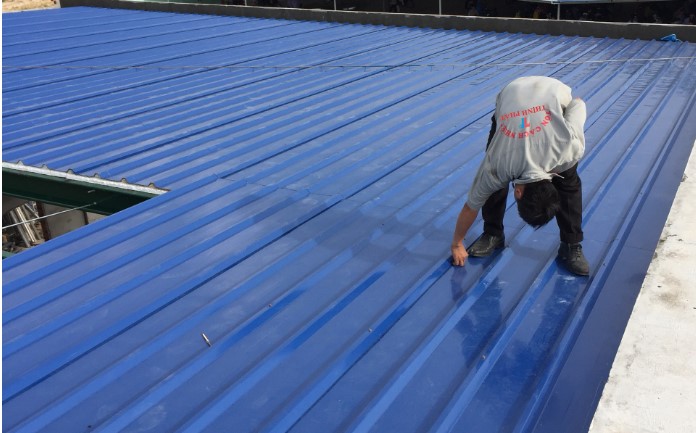

TIẾN HÀNH THI CÔNG MÁI
- Bước 1: Chuẩn bị khung kèo mái trước khi thi công
- Bước 2: Tiến hành đưa các tấm lợp mái lên và bắn vít cố định
- Bước 3: Sau khi thi công, lau dọn toàn bộ mạt sắt tồn đọng trên mái và bàn giao.
